規制の内容
各工事区間における交通規制のご案内
各工事区間における交通規制のご案内
リニューアル工事では工事内容に応じて、
昼夜連続による車線シフトなどをおこないます。

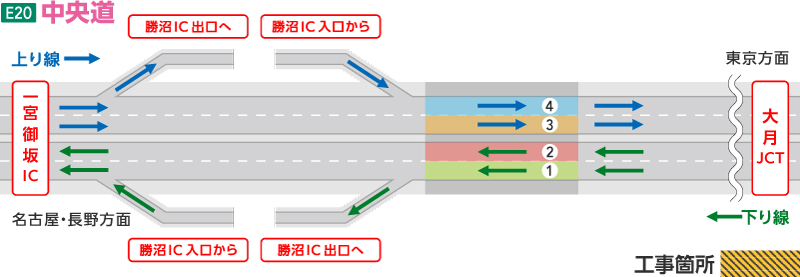

2026年 7 月上旬
2026年 7 月下旬 まで
2026年 7 月下旬
2026年 11 月下旬 まで
上り線
昼夜連続・
車線シフト/車線規制
下り線 昼夜連続・車線シフト
拡大してご確認ください

2026年 11 月下旬
2027年 3 月下旬 まで
上り線
昼夜連続・
車線分離/車線規制
下り線 昼夜連続・車線シフト
拡大してご確認ください

2027年 4 月上旬
2027年 7 月中旬 まで
上り線
昼夜連続・
車線シフト/車線規制
下り線 昼夜連続・車線シフト
拡大してご確認ください

2027年 7 月下旬
2027年 12 月上旬 まで
上り線 昼夜連続・車線シフト
下り線
昼夜連続・
車線分離/車線規制
拡大してご確認ください

2027年 12 月中旬
2028年 5 月下旬 まで
上り線 昼夜連続・車線シフト
下り線
昼夜連続・
車線シフト/車線規制
拡大してご確認ください
重要
岡谷JCT周辺で昼夜連続規制をおこなっています。 →リアルタイム所要時間
現在の工事規制詳細はこちら →詳細
【ご走行時のお願い】
工事により渋滞が発生します。
渋滞末尾での追突事故などにご注意ください。特に、週末の事故が多くなっています。
「ながらスマホ」は大変危険です。車間距離をたもち、前方をよく見てご走行ください。
岡谷JCT内を進行する際は、速度を十分に落としてご走行ください。
