各工事区間における交通規制のご案内

E20中央道 八王子JCT~八王子IC(上下線)
リニューアル工事では工事内容に応じて、
昼夜連続による
車線シフトなどをおこないます。
STEP 1 2025/4/7(月)
→2025年11月中旬
STEP 2 2025年11月下旬

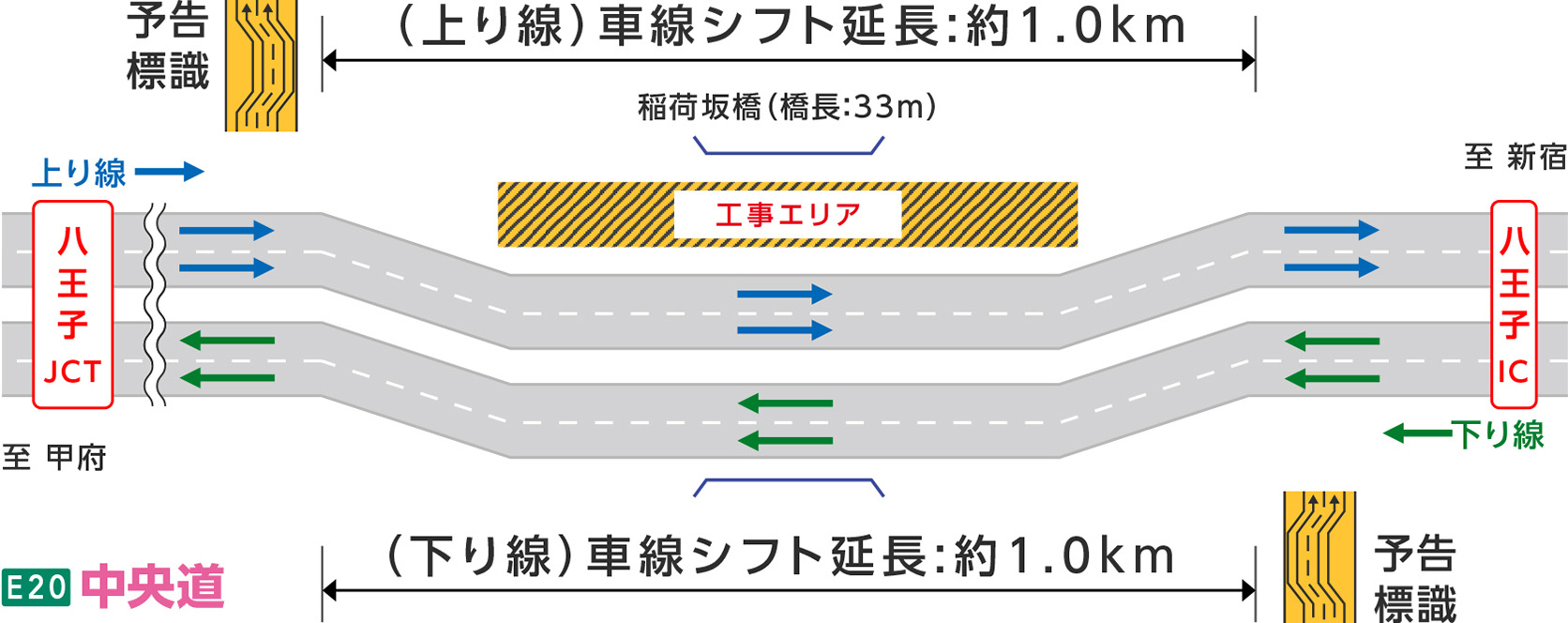

→2026年4月下旬

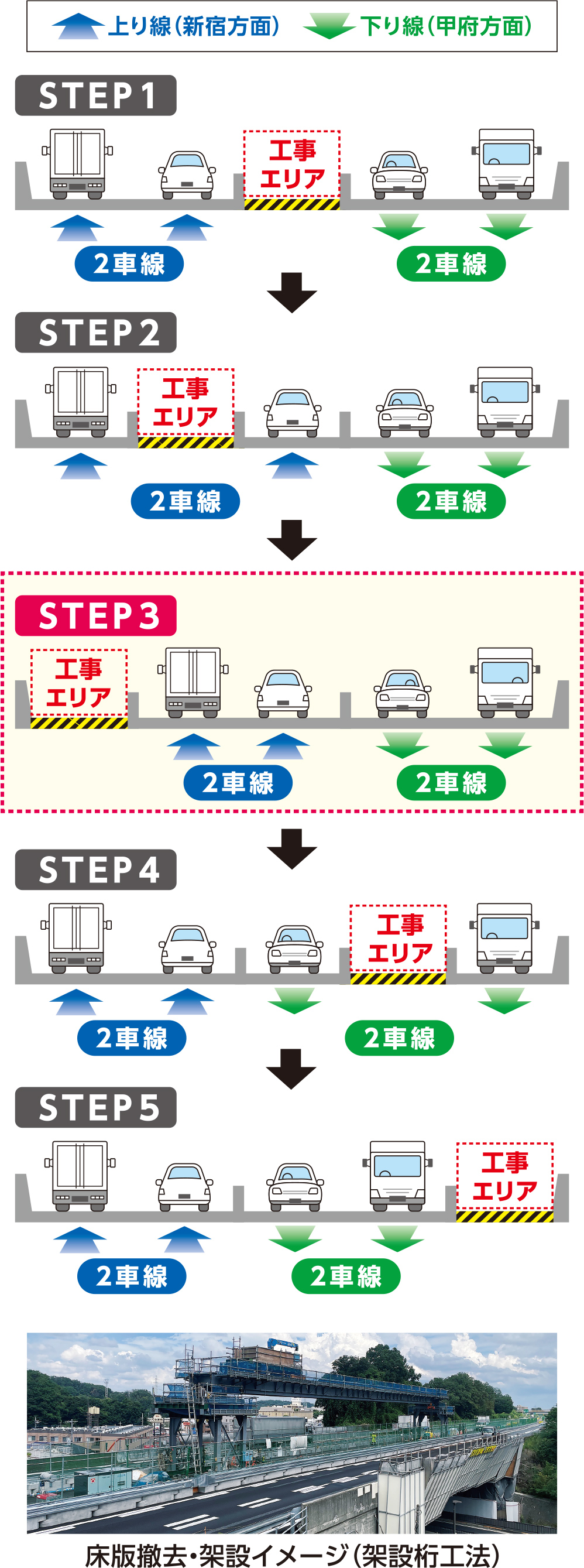

STEP 3 2026年4月下旬
→2026年8月下旬

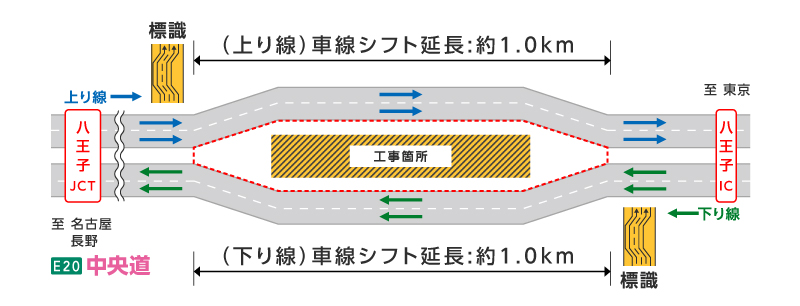

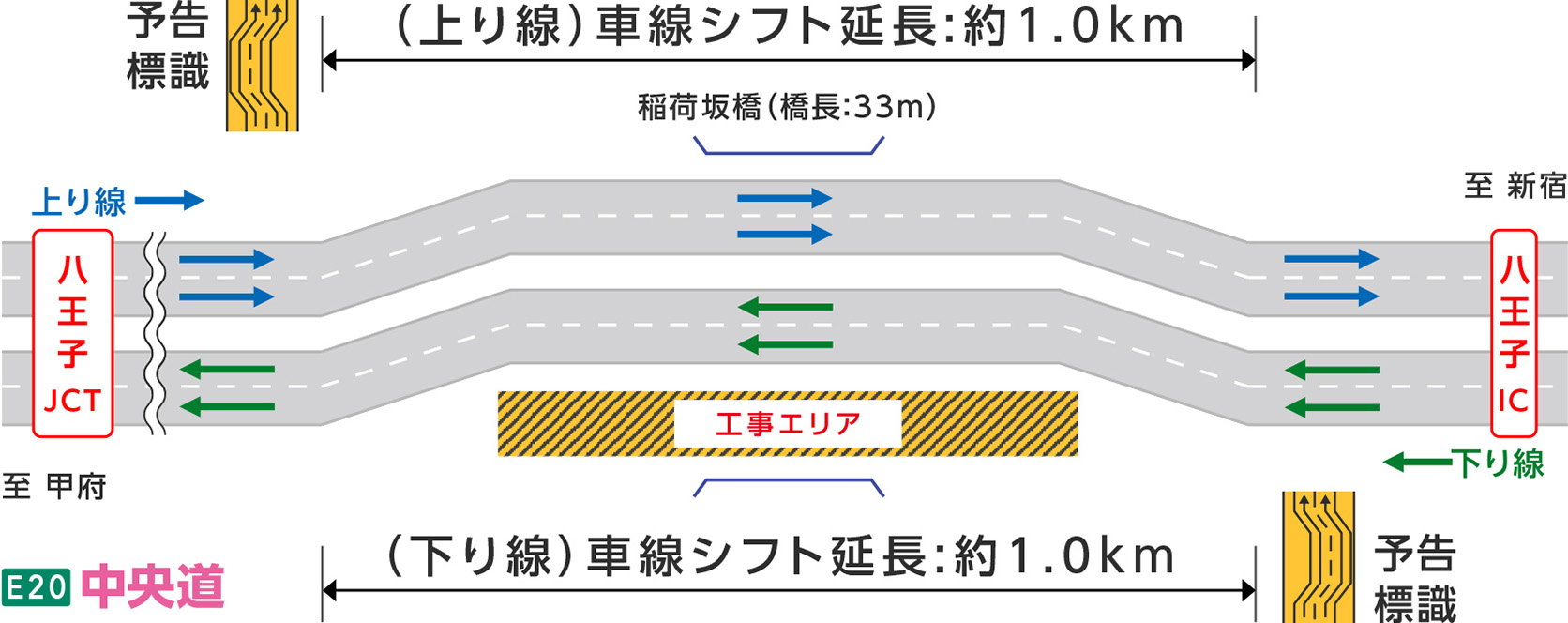

八王子JCT 上下線 八王子IC
STEP 4 2026年8月中旬
→2027年1月上旬

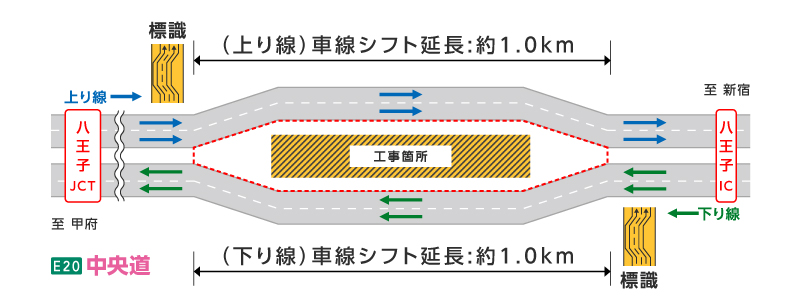

八王子JCT 上下線 八王子IC
STEP 5 2027年1月上旬
→2027年4月中旬

八王子JCT 上下線 八王子IC

STEP 6 2027年4月中旬
→2027年6月頃
八王子JCT 上下線 八王子IC

工事の進め方・車線規制の流れ

2027年6月頃まで続く稲荷坂橋の床版取替工事は1車線ずつ工事をするため、工事をおこなう車線ごとに大きく5つのステップに分割して施工します。今回はSTEP3の工事となります。
※緊急工事などにより、リニューアル工事とは別に工事規制をおこなう場合があります。
※天候や作業の進捗により、工事期間が変更となる場合があります。

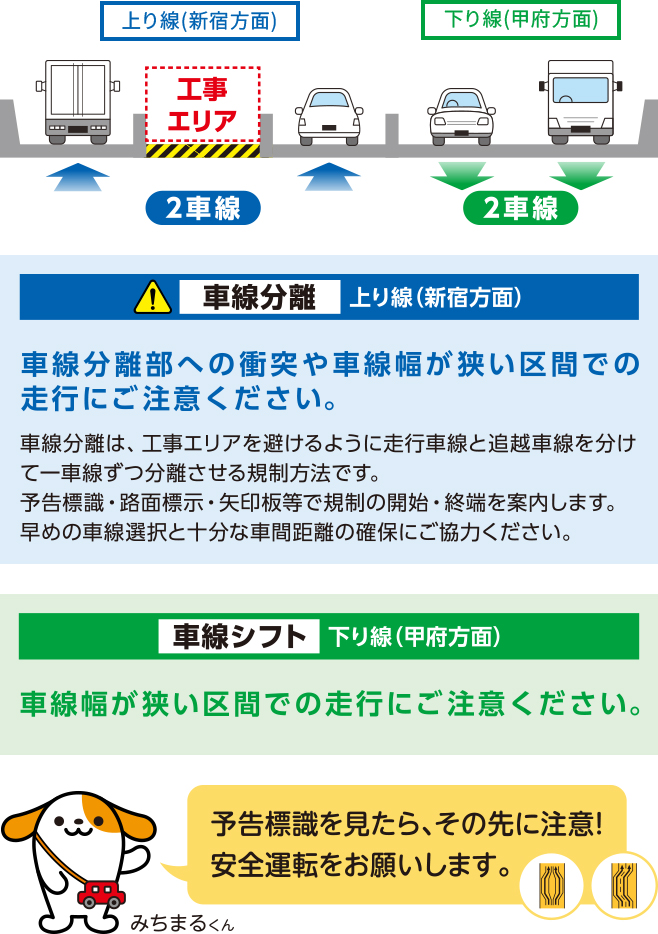

工事期間中、車線分離部での衝突や車線幅が狭くなっている区間での走行にご注意ください。
予告標識などで規制の開始・終端をご案内します。早めの車線選択と十分な車間距離の確保にご協力ください。
